Quando il committente accetta il preventivo e il cantiere va a SAL, le voci restano bloccate: non si modificano più, perché sono quello che è stato firmato. Ma in cantiere le misure cambiano. Togliendo un mobile spunta più parete, oppure un tramezzo risulta più corto del previsto.
Per questo ogni voce ha i suoi extra: unità o euro in più o in meno registrati su quella riga, senza toccare il preventivo accettato.
Prima di iniziare
Ti serve un preventivo accettato su un cantiere che fattura a SAL. Se il cantiere va a fatturazione diretta, il preventivo accettato resta modificabile e ogni modifica viene registrata; lì questo pulsante non serve.
Passo 1 · Apri gli extra della voce
Nella tabella Voci del preventivo, ogni riga ha a destra il pulsante «Extra / Rettifiche». Aprilo e premi «Aggiungi extra».
Passo 2 · Compila l'extra

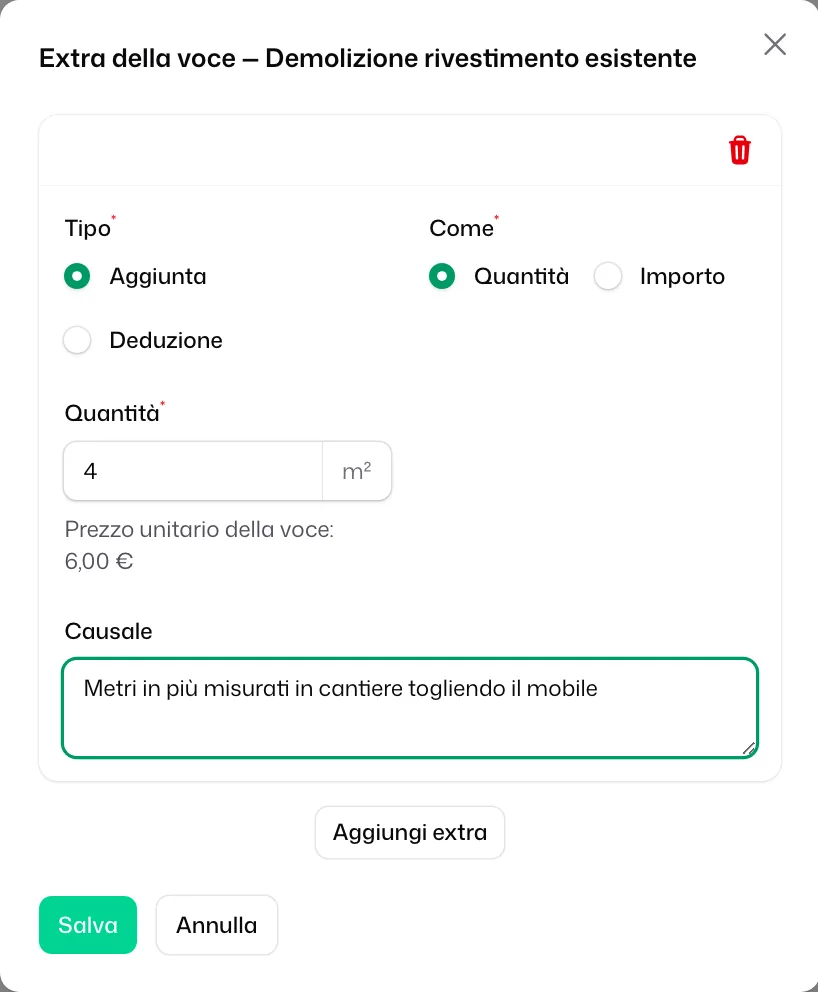

Ogni extra ha:
- Tipo — Aggiunta se aggiunge, Deduzione se toglie.
- Come — per Quantità (le unità in più o in meno, al prezzo unitario della voce stessa, che ti ricorda sotto) o per Importo (una cifra fissa in euro).
- Causale — il perché, scritto in modo che si capisca poi nel SAL.

Se sulla stessa voce ci sono più variazioni, aggiungi un altro extra nella stessa finestra. Ognuno ha il suo cestino per cancellarlo.
Passo 3 · Salva e guarda la colonna «Extra»

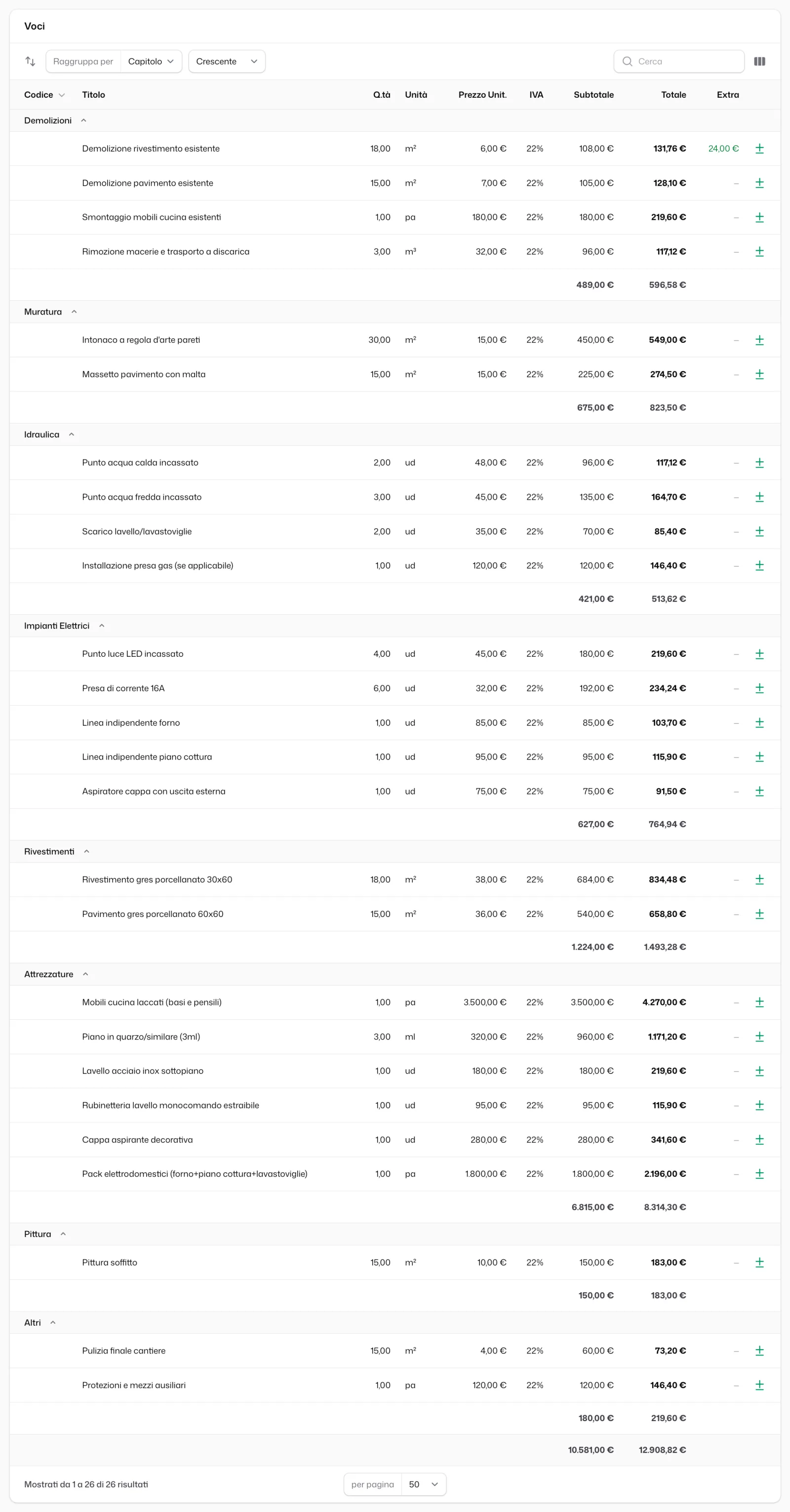

Premi «Salva». La colonna Extra della tabella ti dice quanto aggiunge o toglie ogni voce rispetto a quanto firmato, in verde se aggiunge e in rosso se toglie.

Un extra per voce è una rettifica di misura su una riga che esiste già. Se il committente ti chiede lavori nuovi che deve approvare, quella è una variante con le sue voci, da inviargli perché la firmi.
E adesso?
- Per le modifiche che il committente deve approvare, Creare una variante e inviarla in approvazione.
- Per fatturare ogni mese quello che hai fatto, SAL: creare quello del mese per avanzamento.
- Se il preventivo non è ancora accettato, Sconto su una voce del preventivo.
